Werkzaamheden Linnaeusborg tussen 20-26 februari
In de Linnaeusborg wordt nog steeds hard gewerkt om extra chemische labfaciliteiten te realiseren en om de totale technische installaties een flinke upgrade te geven. Inmiddels zijn de werkzaamheden op de achtste verdieping gereed en zijn de laatste stappen in zicht op de negende verdieping. In dit bericht schetsen we een overzicht van de aanstaande werkzaamheden, waaronder een serie van afschakelingen vanaf zaterdag 20 februari 2021.
Geplande afschakeling
Voor werkzaamheden aan de gebouwventilatie zijn enkele tijdelijke afschakelingen nodig. Deze werkzaamheden hebben vooral impact op de binnenruimtes in de labgebieden aan de noordkant van de Brug (5172) en het isotopenlab. Tevens zal er een kortstondiger afschakeling plaatsvinden van de laboratoria van de Noordpoot (5171) en de negende verdieping van 5172.

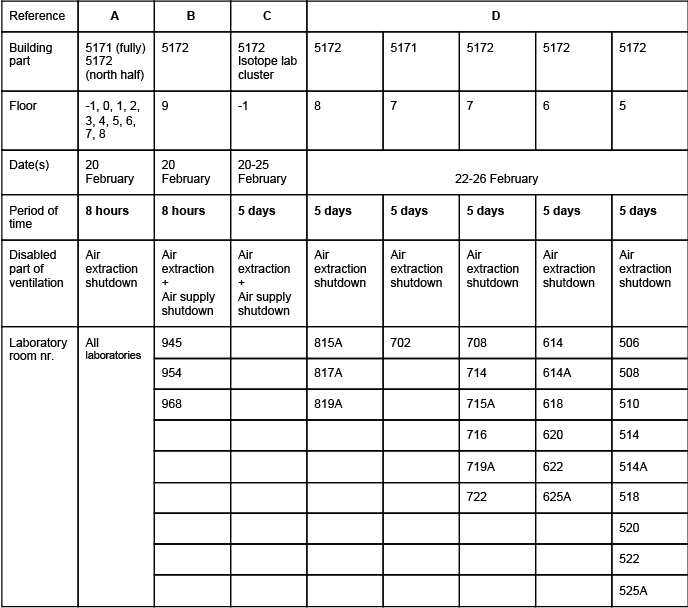

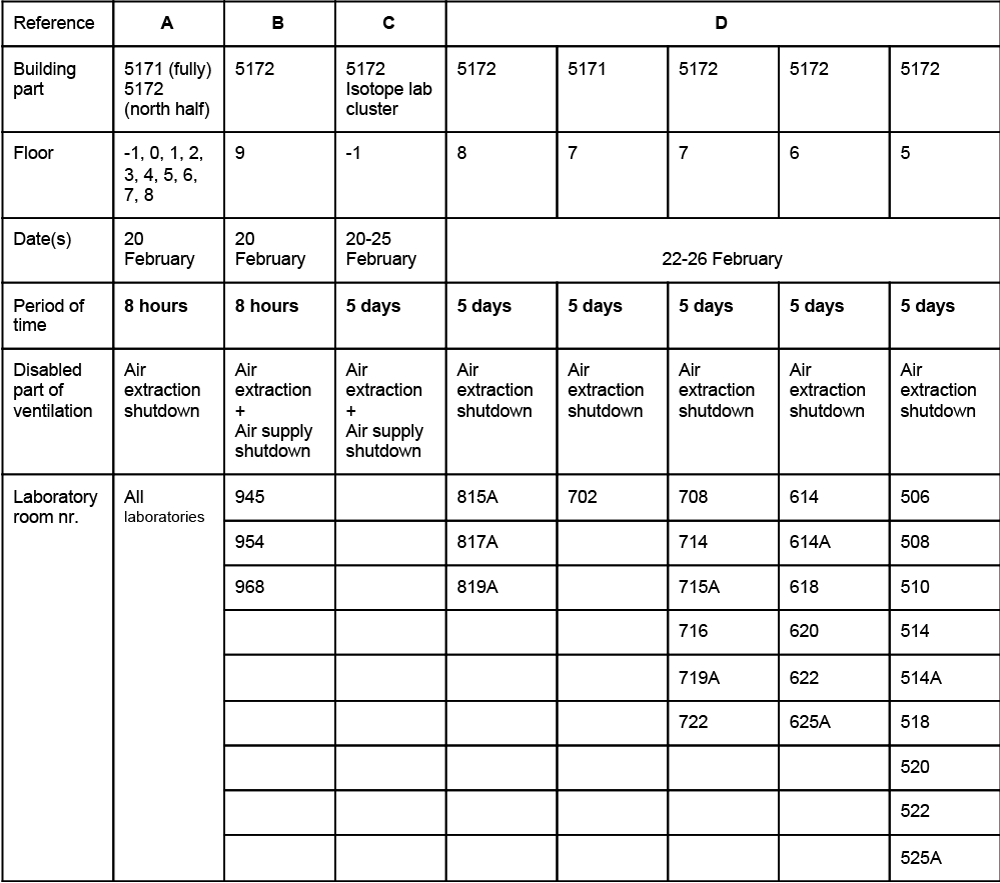

In de tabel hieronder is een volledige overzicht van de ventilatie onderbrekingen opgenomen.
De gevolgen en eventuele voorzorgsmaatregelen zijn per dag en situatie als volgt:
A) zaterdag 20 februari 2021
- Situatie: Afschakeling hoofd luchtafvoer gedurende 1 dag voor laboratoria 5171: -1 t/m 4 en 5172: 506-545A, 609A-645, 708-747, 808-847
- Gevolg: Laboratoria alleen toegankelijk voor instandhouding levend materiaal
- Tijdelijke voorziening:
- Mobiele ventilatoren voor instandhouding luchtafvoer 5172; -145A t/m -161A (incl. Nijssen cellen).
- Temperatuurbewaking van de kritische ruimtes gelijk aan de procedure tijdens voorgaande afschakelingen.
- Continue temperatuurregistratie van geselecteerde ruimtes.
B) zaterdag 20 februari 2021
- Situatie: 5172; 945, 954 en 968
- Gevolg: Laboratoria geheel niet beschikbaar
C) Zaterdag 20 februari t/m donderdag 25 februari, 18.00 uur
- Situatie: Volledige afschakeling ventilatie cluster isotopenlaboratoria
- Gevolg: Isotopenlab geheel niet beschikbaar
D) Maandag 22 februari t/m vrijdag 26 februari, 18.00 uur
- Situatie: Afschakeling luchtafvoer binnenruimtes laboratorium gebied 5172 5e t/m 8e verdieping.
- Gevolg: Tijdens deze afschakeling vindt er geen luchtafzuiging plaats. Luchttoevoer blijft.
Voor werkzaamheden in deze ruimtes moet rekening gehouden worden met een slechte afvoer van warmte, gassen en dampen.
Verwant aan deze werkzaamheden wordt in de eerste helft van mei een nieuwe afschakeling gepland. Dit zal naar verwachting de laatste zijn van de reeks afschakelingen. Hierover volgt binnenkort meer informatie.
Overige werkzaamheden met mogelijk overlast
- In de week van 8 maart 2021 wordt een hijskraan naast het gebouw geplaatst.
- De steigerconstructie (negende verdieping) wordt in dezelfde week gedemonteerd en afgevoerd. We streven ernaar om eventuele geluidshinder hierbij te minimaliseren.
- Tevens worden enkele sparingen geboord in het dak. Ook hierbij kan beperkte geluidshinder optreden.
Labconversies achtste verdieping gereed
De labruimtes 0849 en 0855 zijn inmiddels opgeleverd en in gebruik genomen door ARC Chemical Building Blocks Consortium (ARC CBBC) en het Stratingh Instituut voor Chemie. Dit markeert de laatste van de labconversies op de achtste verdieping. Het afgesloten bouwgebied is inmiddels vrijgegeven.
Vervolg werkzaamheden
-
Labconversies negende verdieping
Op de negende verdieping worden op dit moment nog drie labruimtes (0932, 0938 en 0944) geschikt gemaakt voor chemisch onderzoek. Binnenkort kunnen de labmeubels gefaseerd worden ingehuisd. Naar verwachting worden de labs in april/mei opgeleverd.
-
Upgrade techniekruimte noord
De capaciteit van de luchtkanalen wordt verder uitgebreid en er worden extra luchtbehandelingskasten toegevoegd in de technische ruimte aan de noordzijde. Na realisatie (medio 2021) van deze werkzaamheden is de totale luchtverversingscapaciteit voor de Linnaeusborg het afgelopen jaar met maar liefst 40% toegenomen en daarmee gereed voor de gewenste intensivering van het labonderzoek.
Contact
We beseffen dat de werkzaamheden aan de ventilatie overlast geven. Door de werkzaamheden veelal te laten plaatsvinden in de vakantieperiodes, de weekenden en avonduren doen we ons best om de overlast voor u tot een minimum te beperken. We vragen om uw begrip en medewerking hierin. Mocht u vragen hebben, dan kunt u contact opnemen met housingfse@rug.nl.
Een overzicht van de verbouwing op de 8e en 9e verdieping vindt u op “Werkzaamheden & planning".
Laatst gewijzigd: | 11 februari 2021 10:56 |
