Laatste serie werkzaamheden Linnaeusborg in mei en juni 2021

23 april 2021

Zoals we u op 7 april mailden, start vanaf 3 mei de laatste grote stap in de uitbreiding van de luchtbehandelingscentrale in de Linnaeusborg. Dan wordt de Techniekruimte Noord compleet opnieuw ingericht. Om de overlast voor u tot een minimum te beperken zijn allerlei tijdelijke voorzieningen getroffen, maar blijven enkele afschakelingen over. Op maandag 3 mei zal een deel van het gebouw niet toegankelijk zijn en in de avond van vrijdag 4 juni zal het hele gebouw gesloten zijn. Ook zal gedurende drie weken meer dan de helft van het aantal puntafzuigingen niet gebruikt kunnen worden. Zie het totaaloverzicht hieronder.

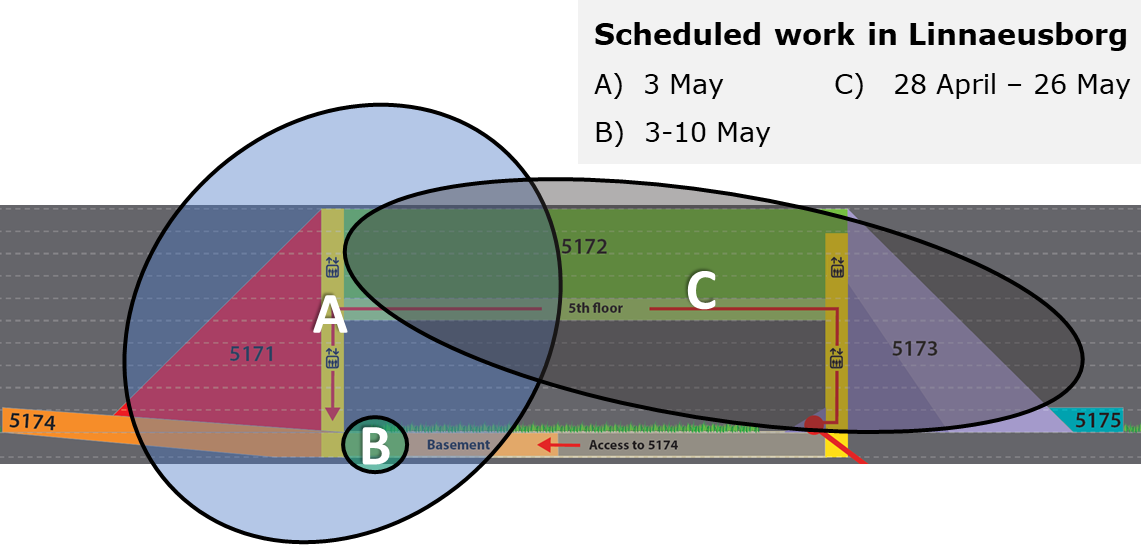

Afschakelingen mei 2021
Afschakelingen mei 2021

A) Op maandag 3 mei 2021:
Afschakeling hoofdluchtafvoer gedurende 1 dag voor laboratoria 5171:-1 t/m 4, en 5172-ruimtes: 506-545A, 609A-645, 708-747, 808-847

  • Gevolg: laboratoria alleen toegankelijk voor instandhouding levend materiaal
  • Tijdelijke voorziening:
    • Mobiele ventilatoren voor instandhouding luchtafvoer 5172; -145A t/m -161A (incl. Nijssen cellen).
    • Temperatuurbewaking van de kritische ruimtes gelijk aan de procedure tijdens voorgaande afschakelingen.
    • Continue temperatuurregistratie van geselecteerde ruimtes.

B) Van maandag 3 mei t/m maandag 10 mei:
Volledige afschakeling ventilatie van het cluster isotopenlaboratoria

  • Gevolg: isotopenlab niet beschikbaar

C) Van 28 april t/m woensdag 26 mei:

Verminderde capaciteit puntafzuiging in 5173 en 5172

  • Gevolg: minder puntafzuigingen beschikbaar
  • Tijdelijke voorziening:
    • Inventarisatie van cruciale en niet-cruciale puntafzuigingen in afstemming met de armico’s en op basis van de lijst voor eenzelfde operatie in 2020.
    • Afsluiting van de niet-cruciale punten vanaf 28, 29 en 30 april door monteurs ENGIE.

Avondsluiting vrijdag 4 juni 2021

  • Op vrijdag 4 juni tussen 18.00-22.00 uur is de hele Linnaeusborg tijdelijk gesloten (m.u.v. de kassen, 5174 en het isotopencluster). Op dat moment worden enkele koppelingen gemaakt met het nieuwe ventilatiesysteem.
  • Tevens worden overdag op vrijdag 4 juni stofschotten geplaatst in ruimte 5172.0823 en 0825 voor het kunnen uitvoeren van montagewerkzaamheden in die ruimtes. De schotten worden op zaterdag 5 juni weer verwijderd.

Hijskraan naast gebouw
Op woensdag 28 april en op donderdag 6 mei 2021 zal een hijskraan naast het gebouw staan. Dan wordt onder meer de oude CV-ketel afgevoerd.

Labconversie 0932, 0938 en 0944
De conversie van de laatste labruimten op negende verdieping is zo goed als gereed. Al het labmeubilair is inmiddels geplaatst. De komende weken wordt gewerkt aan de afwerking, aansluitingen en validaties zodat deze nieuwe laboratoria voor het CBBC en het Stratingh Instituut voor Chemie in de eerste helft van mei in gebruik kunnen worden genomen.

Bouwgebied negende verdieping
De gangzone op de negende verdieping is grotendeels vrijgegeven. De liften en het trappenhuis zijn weer normaal toegankelijk. Wel blijft de gangzone richting de Techniekruimte Noord nog afgezet (> zie onderstaande plattegrond).

Verplaatsing stookruimte
In ruimte 5172.0923 wordt tot 21 mei 2021 de nieuwe stookruimte opgebouwd. Hierbij wordt geen overlast verwacht.

Einddoel bijna bereikt
We beseffen dat alle werkzaamheden aan het ventilatiesysteem afgelopen periodes overlast hebben gegeven. Het goede nieuws is dat we met bovenstaande acties naar verwachting de laatste hinderlijke werkzaamheden hebben verricht. Zonder storingen voor u zullen wij verder werken om de luchtbehandelingscentrale compleet te vernieuwen. Bij afronding van het project medio 2021 is de totale luchtverversingscapaciteit met maar liefst 40% toegenomen en is ook de gewenste redundantie van het ventilatiesysteem gerealiseerd. Door deze overcapaciteit zullen toekomstige werkzaamheden aan het ventilatiesysteem minder ingrijpend zijn en is de gewenste intensivering van het labonderzoek mogelijk gemaakt.

Contact
Mocht u vragen hebben, dan kunt u contact opnemen met housingfse@rug.nl.
Een overzicht van de verbouwing op de 8e en 9e verdieping vindt u op “Werkzaamheden & planning".

Overzicht voortgang werkzaamheden Linnaeusborg
Overzicht voortgang werkzaamheden Linnaeusborg
Laatst gewijzigd:26 april 2021 13:32
